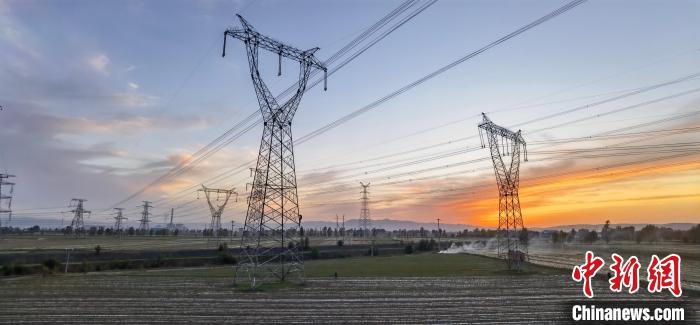

10月9日电 记者9日从国网山西省电力公司获悉,8日17时55分,随着500千伏妙言双回输电线路的顺利开工,标志着晋北电网改造工程最后阶段的完成。截至目前,北方电网改造工程已分四个阶段投入运行。
晋北电网改造工程涉及机组多,相关专业范围广,施工难度大。根据项目建设规划,该项目包括新建500千伏庙山开关站、500千伏朔州站扩建工程、500千伏鲍贝站、朔州站及5座串联补偿站保护改造工程等11个单项工程。
该枢纽大大降低了设备运维对电厂的依赖,使电厂与电网的界限更加清晰,使山西电网的运行方式更加可靠,维护和消缺安排更加灵活。
同时,在近区电网安全可靠和无功控制的前提下,国网华北电力控制分公司编制了项目停电启动方案,推进稳定策略配置,协调启动相关事宜,为项目投产奠定了坚实基础。
国网山西省电力公司与多个部门多次联合研究项目实施方案。按照统一部署,项目将分为四个阶段,制定项目建设方案,加强进度管理和安全管控,畅通沟通渠道,建立停电期间每日进度报告工作机制,及时掌握项目进展和存在问题,协调按计划实施。
据了解,项目投产后,将进一步优化晋北电网网架结构,提升输电可靠性。同时,将有效解决神头二电厂500 kV母线短路电流超标问题,确保孟茜-天津-南方交流UHV通道安全稳定运行和可靠供电。
